Information du 17 décembre 2024

TRAVAUX DANS LE LOTISSEMENT

Les services de EAU DU GRAND LYON vont procéder au remplacement de la conduite en PEHD, pour tous les propriétaires, raccordant le regard contenant le compteur d’eau (dans votre propriété) à la conduite principale d’adduction d’eau située sous les voiries du lotissement.

Les conduites en PEHD présentent des fissures de vieillissement et doivent donc être toutes remplacées.

Planning d’exécution des travaux :

Les travaux commenceront par la partie basse du lotissement et ensuite seront réalisés sur la partie haute.

Intervention de l’entreprise :

  • les 19 et 20 décembre : Opérations de marquage et de traçage et amenée éventuelle des premiers matériels,
  • les 23 et 24 décembre: Installation de chantier et début des travaux.

L’entreprise ne prend pas de congés pendant la période des fêtes de fin d’année.

Elle traitera par jour 4 à 5 lots suivant les difficultés rencontrées. Donc les travaux dureront environ entre 3 et 4 semaines pour la partie basse du lotissement et entre1 et 2 semaines pour la partie haute du lotissement

L’entreprise fait “journée continue” et interviendra à partir de 7h30 et terminera entre 15h30 et 16h00.

Les travaux commenceront:

  1. par l’impasse concernant les lots n°39 à n°47,
  2. ensuite ils se poursuivront sur la voirie principale et concerneront les lots n°48, 49, 38 , 37 , 36 , 35 , 27 , 26 et 13 ( l’ordre d’intervention n’est pas défini),
  3. puis cela concernera la voie des lots n° 14 , 15 , 16 ,17 , 18 , 19 , 20 , 21 ,22 , 23 , 24 et 25 ( l’ordre d’intervention n’est pas défini)
  4. et enfin la voie concernant les lots n° 28 , 29 , 30 , 31 , 32 , 33 et 34.

Pour la partie haute du lotissement les travaux devraient débuter la troisième semaine de janvier, sous réserve qu’il n’y ai pas eu des intempéries ou des difficultés de réalisation.

Le ramassage des ordures sera maintenu.

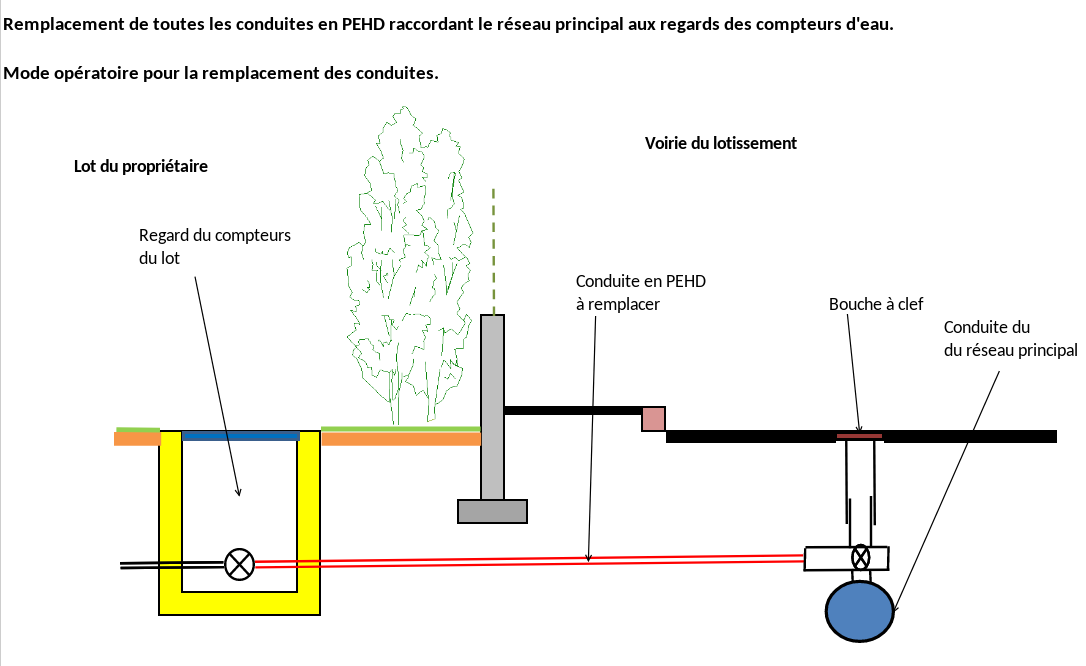

Mode opératoire

État actuel État actuel

Pour chaque lot, il y aura lors de l’intervention une coupure d’eau d’une demi-journée, éventuellement deux coupures si des difficultés sont rencontrées.

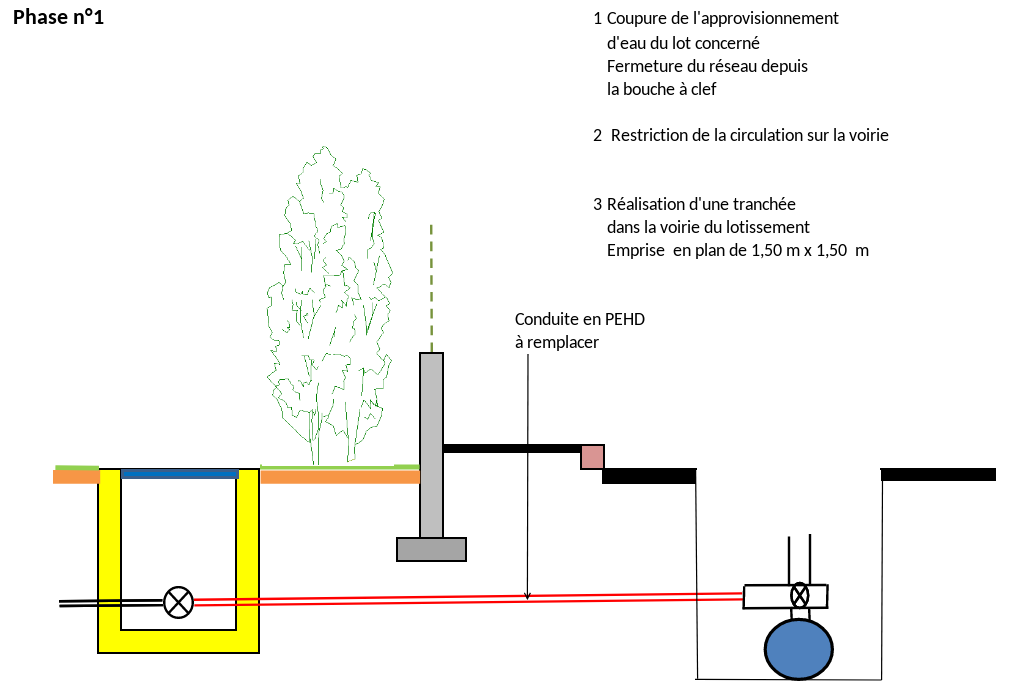

Au droit de chaque bouche à clef située en alignement de la conduite principale d’adduction d’eau sera réalisée une tranchée présentant une emprise en plan de l’ordre de 1,50 m x 1,50 m afin d’atteindre la vanne dédiée à chaque lot.

État actuel État actuel

les tranchées seront recouvertes de plaques métalliques pour permettre de maintenir la circulation automobile des véhicules légers. Il faudra donc éviter de faire intervenir des véhicules lourds ( camion de livraison …) lorsque qu’il y aura des travaux sur la voie concernée.

Le responsable de chantier préviendra un ou deux jours avant chaque lot concerné par les interventions de travaux. Il répondra à toutes vos questions.

Contraintes

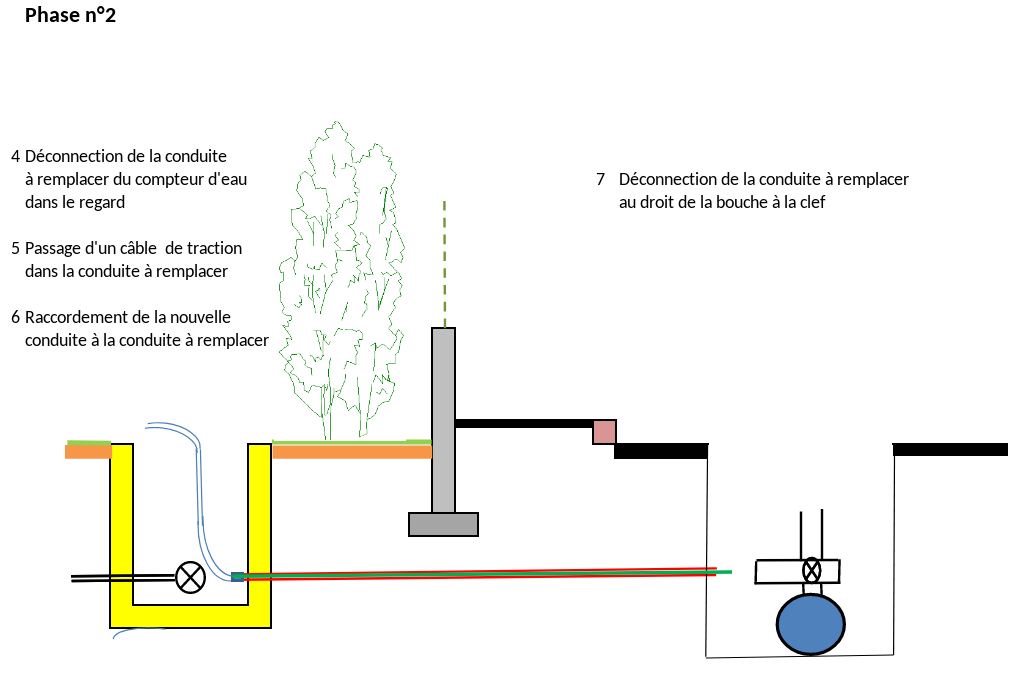

Il est nécessaire que l’entreprise puisse accéder au regard du compteur de chaque lot afin de réaliser les travaux

État actuel État actuel

Pour cela, il faudra, lors de l’intervention sur le regard du compteur d’eau vous concernant, si possible, être présent ou si vous êtes absent, autoriser l’entreprise à pénétrer dans votre lot en laissant ouvert votre portail ( ou portillon) ou bien laisser les consignes ( et les clefs) à un de vos voisins.

Si vous partez en vacances pendant la période des fêtes de fin d’année, confier aussi les clefs et les consignes à un de vos voisins.

Risque

Il se peut que la conduite à remplacer (ou la conduite de remplacement), casse pendant l’opération de traction ( 1 cas sur 10 en moyenne)

État actuel État actuel

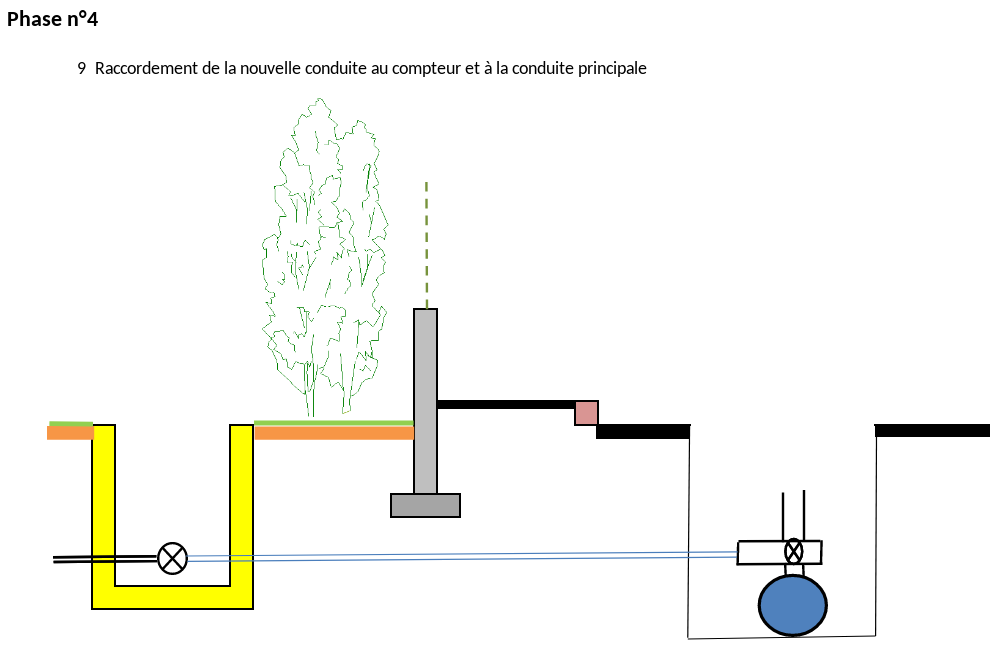

Si la rupture est située :

  • entre la clôture et le regard du compteur d’eau , il sera réalisé une tranchée dans la propriété avec la dépose ou l’arrachage des arbres en fonction de l’enracinement (sur l’emplacement de la tranchée).
  • entre la clôture et la bouche à clef, la tranchée dans la voirie sera prolongée jusqu’à la clôture.

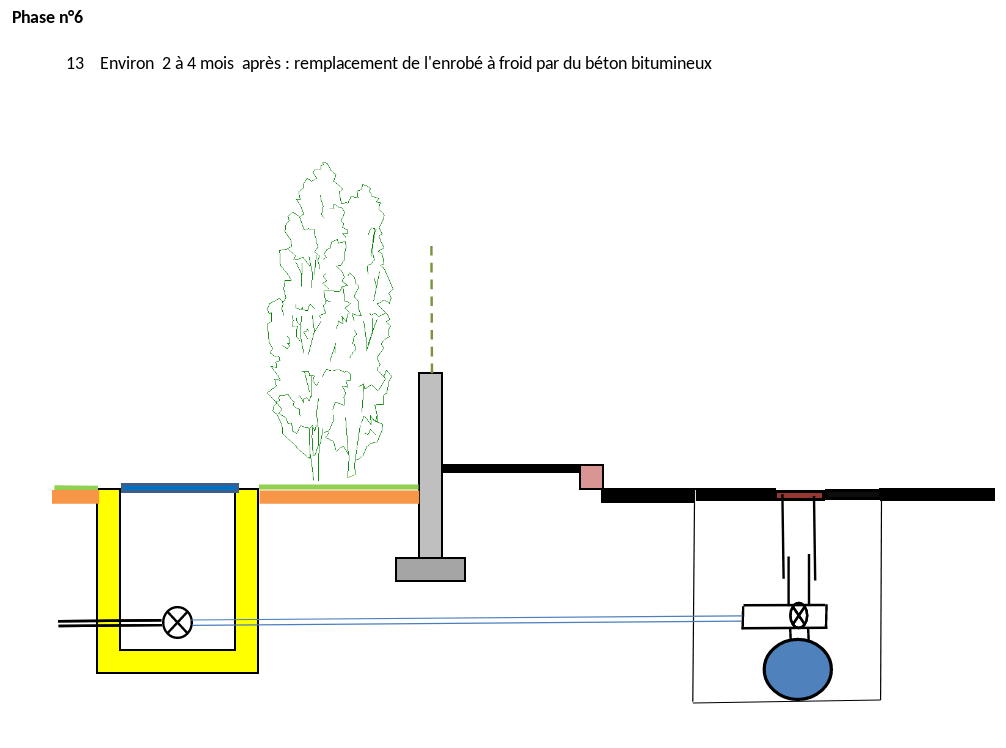

Finalisation

État actuel État actuel État actuel État actuel État actuel État actuel

Le bureau est à votre écoute pour des questions et des informations complémentaires.
